0755-86347753

海塞姆视觉跟踪仪离线、数据不稳?先排查这5个关键因素

发布时间:2026-08-11

在线视觉跟踪仪长期运行中,如果出现设备掉线、数据波动或测点识别不稳定,问题不一定出在设备本身。

供电、网络、基准点、标靶成像以及设备固定,都会影响监测数据的稳定输出。

结合实际项目实施经验,本文梳理5个最需要重点排查的关键环节。



供电:先排除电压不足和供电中断


在线视觉跟踪仪长期连续工作,首先需要稳定供电。

现场常见问题包括:

供电线过长、线径过小、线材质量较差,以及太阳能系统电池容量不足。

这些问题可能造成线路压降过大,设备虽然能够启动,却无法长期稳定运行,严重时还可能出现反复重启或掉线。


现场重点检查以下3件事

①设备端供电线不宜过长

电源至设备的低压供电线建议控制在3m以内,极限不超过5m。

距离过长时,线路压降会明显增加。

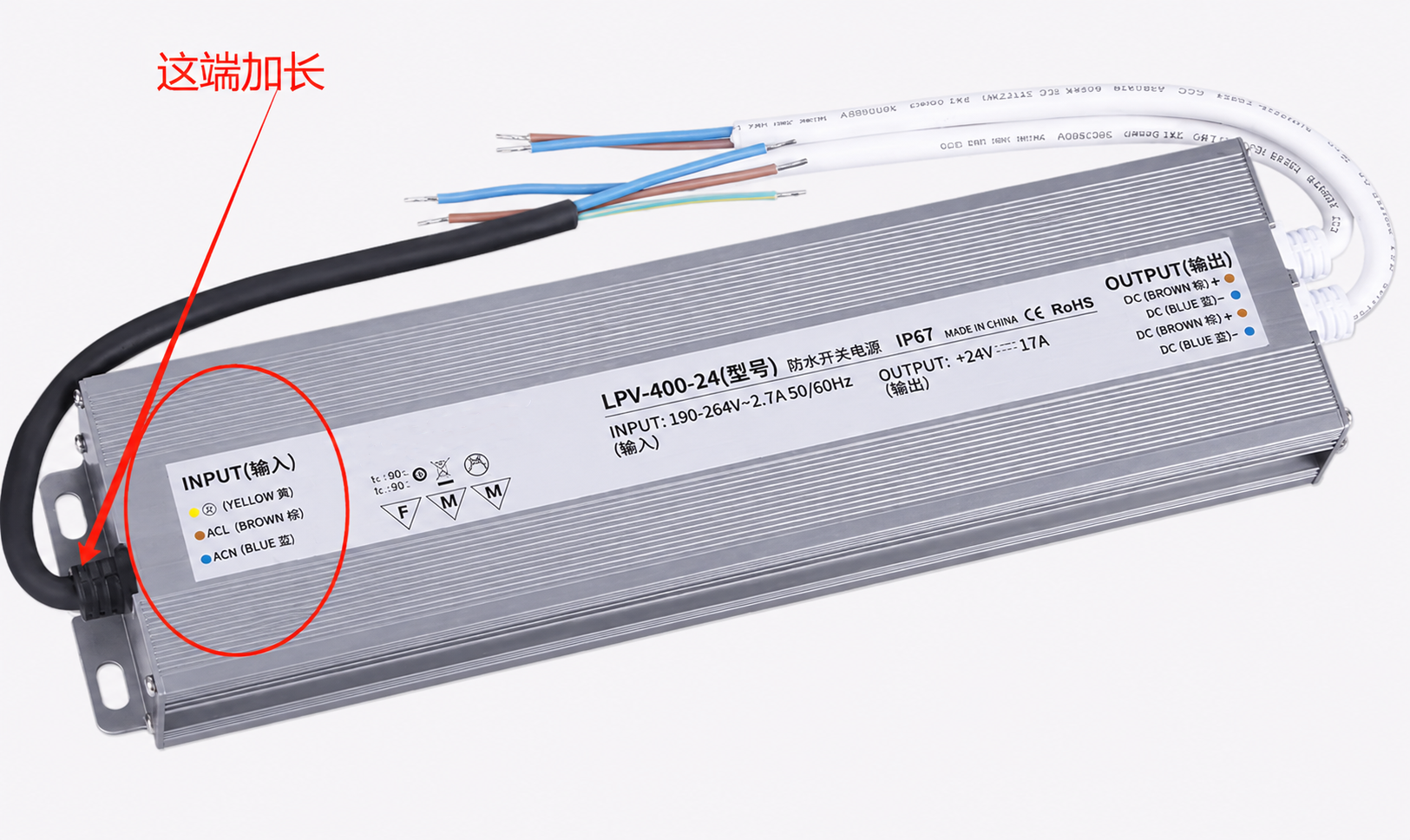

如果现场必须进行长距离供电,优先考虑在AC输入侧延长线路,而不是继续加长设备端低压线。


③线径和过流能力要足够

延长线应采用质量可靠、导电性能良好的铜线。现场可通过简单灼烧铜丝进行初步判断:若铜丝灼烧后明显变白或变黑,线材质量通常较差;若灼烧后呈红色,则铜材质量相对较好。

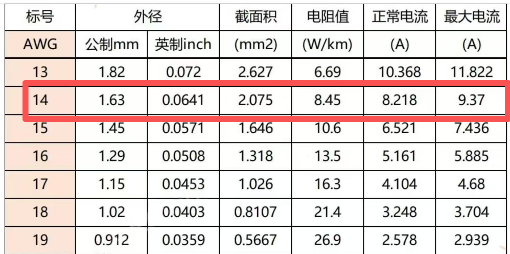

同时,线路过流能力建议达到10A,常规可采用2 mm²铜线,避免因线径不足、线材质量差或线路损耗过大,造成设备端供电不稳定。


⑤太阳能系统按“连续阴雨”配置,而不是按晴天配置

太阳能供电项目需要结合设备监测频率、通信频率和现场日照条件进行配置。

建议重点满足:

▪ 电池容量能够支撑设备在无有效日照情况下连续运行7天以上

▪ 正常日照条件下,太阳能板约3天能够完成电量补充

▪ 太阳能控制器采用MPPT类型

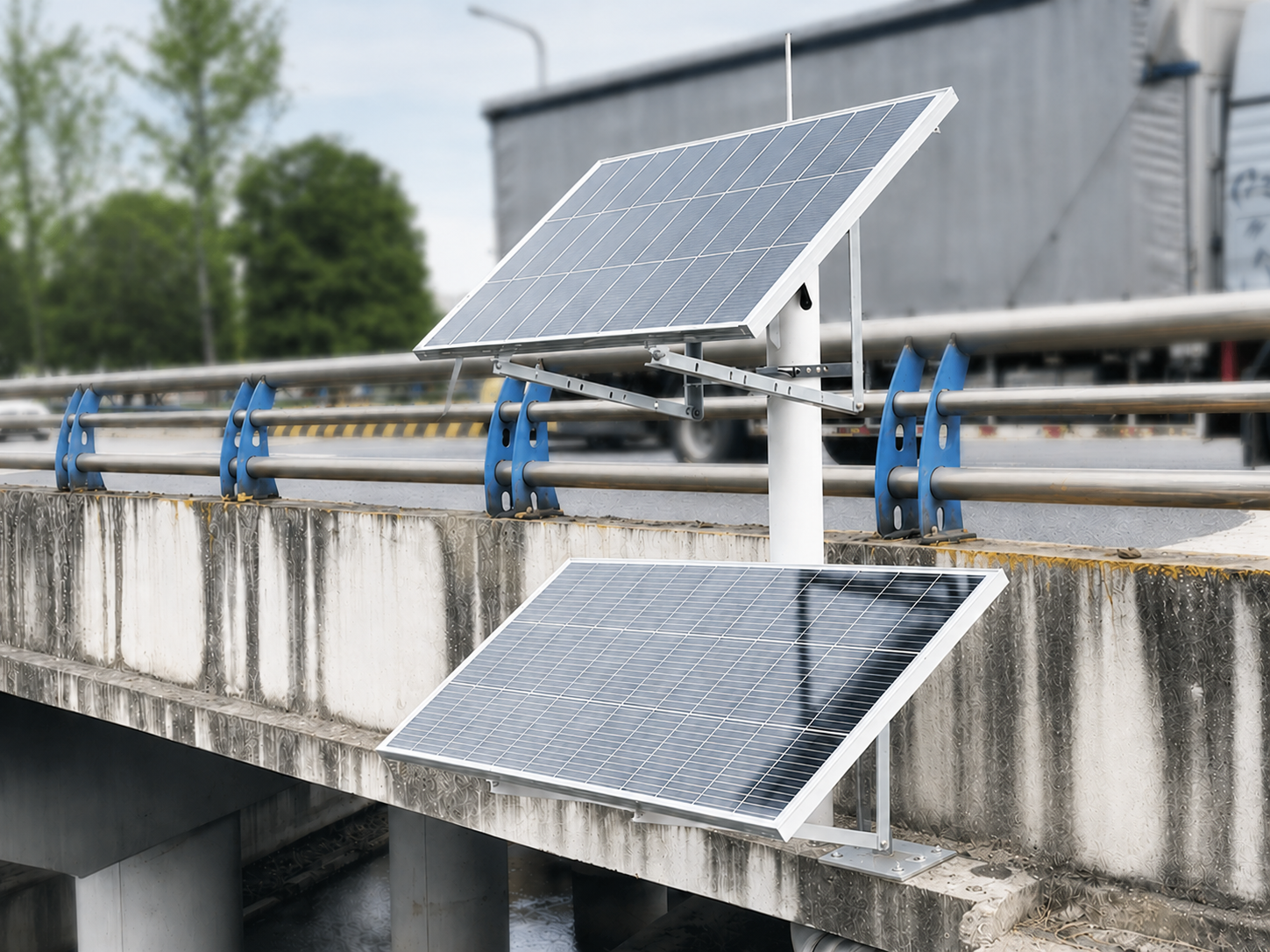

▪ 太阳能板安装在无遮挡、光照充分的位置

▪ 太阳能板应尽量避开树木、建筑和结构物遮挡,并结合现场朝向合理设置倾角。


排查原则:设备频繁掉线或重启,先查供电,不要先拆设备。



网络:设备在线只是第一步,数据还要稳定上传


在线视觉跟踪仪采集的数据需要通过通信网络上传至云端。

因此,设备测量正常,但网络链路不稳定,同样会造成数据上传延迟、中断或终端无法持续获取数据。

特别是在隧道、山区、桥底、边坡等通信条件复杂的场景,网络条件应在项目踏勘阶段提前确认。


重点检查以下3项

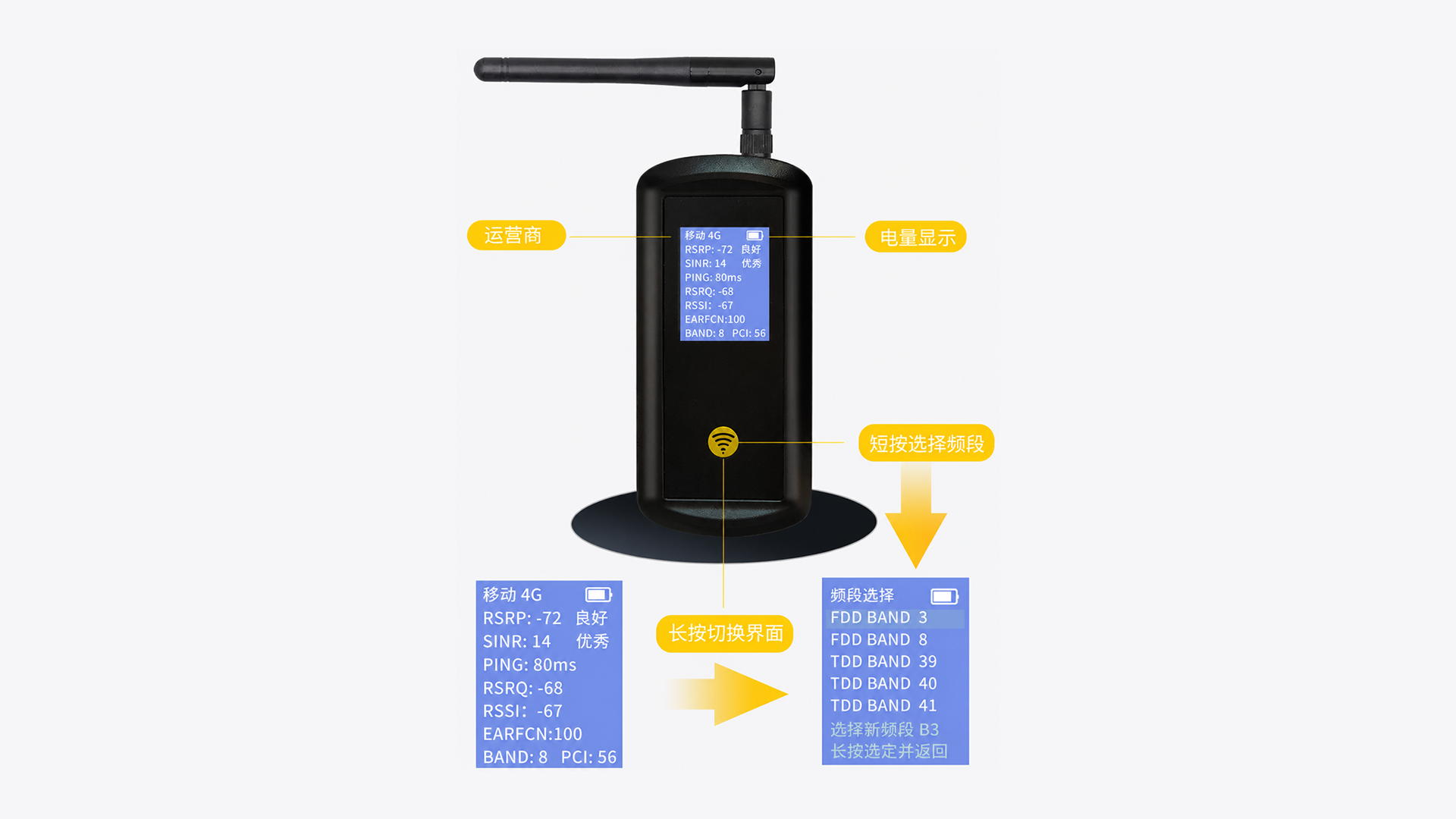

① 项目踏勘时先测4G信号

现场应提前测试不同位置的4G信号质量,并根据实际覆盖情况选择合适运营商的物联网卡。


不要仅凭手机“有几格信号”判断。

设备最终安装位置、天线位置和人员站立测试位置不同,实际通信效果也可能存在明显差异。


② 隧道无4G覆盖时,提前规划通信链路

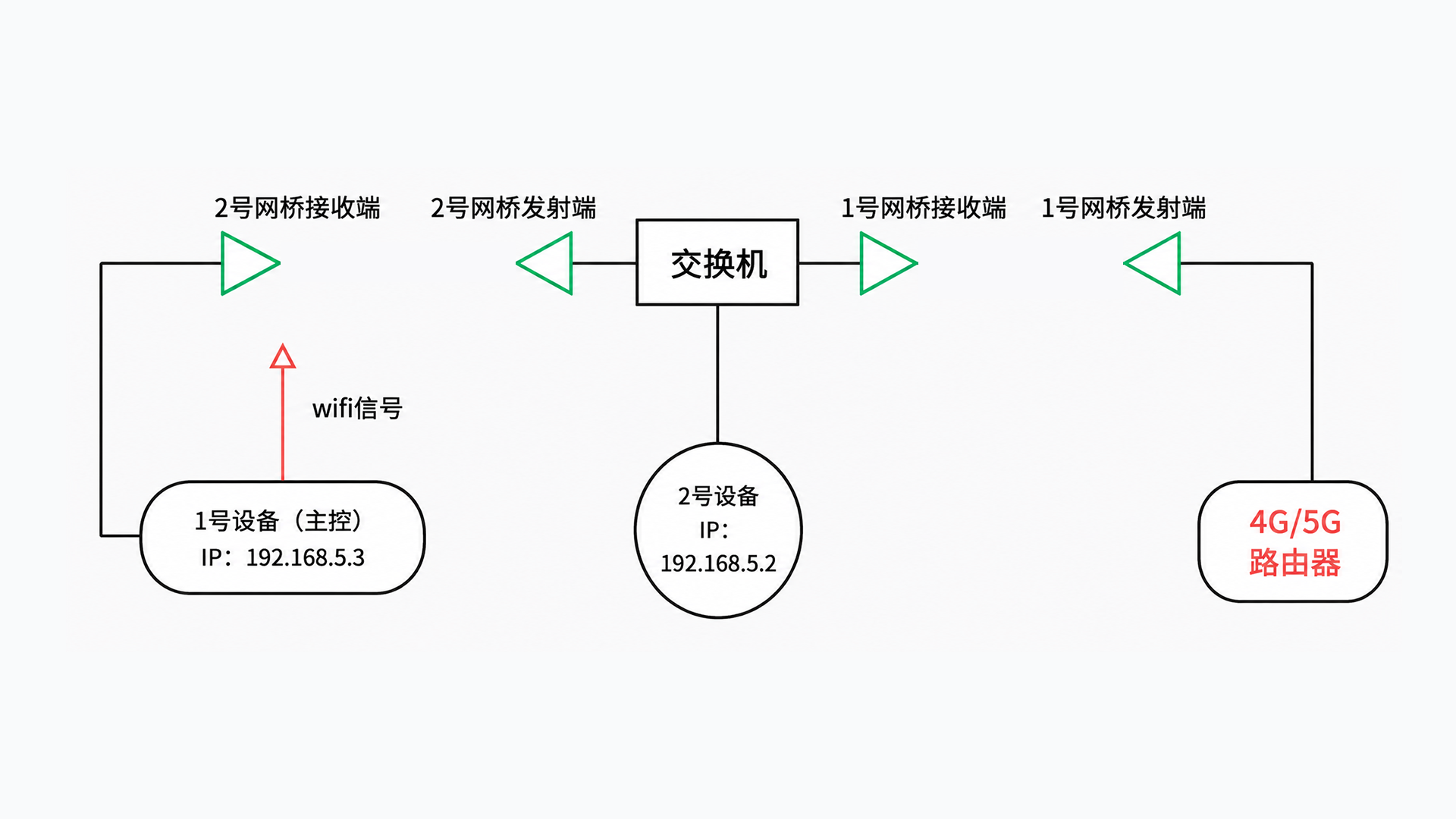

隧道内部如果没有稳定4G信号,可以采用无线网桥等方式,将洞口网络传输至洞内。



在施工环境复杂、车辆和机械频繁通行的区域,应尽量减少长距离裸露网线,降低线缆被施工破坏造成通信中断的风险。


③ 主、副天线都要正确安装

设备主、副天线均应连接。

主天线建议采用可延长吸盘天线,并布置在信号接收条件较好的位置。


例如桥梁监测中:

优先桥侧,慎放桥底。

同时应对吸盘天线进行可靠固定,可采用磁吸配合胶粘等方式进行双重固定,避免长期振动、风荷载等因素造成天线脱落或位置变化。

排查原则:数据突然中断,先判断“设备没测”还是“数据没传”。这两个问题,处理方向完全不同。



基准点:3>2>1,但“稳”比“多”更重要


视觉位移测量的核心,是判断被测目标相对于稳定参考发生了多少位移。

因此,基准点承担的是整个测量系统的稳定参考。

当设备受到轻微振动、支架发生微小位移,或者现场环境发生变化时,稳定的基准体系可以帮助系统识别并降低这些公共扰动对测量结果的影响。

反过来说:

如果基准点自身发生了位移,后续测量就失去了可靠参考。


基准点布设重点关注两件事

① 基准点必须与被测结构的变形体系尽量分离

例如:

桥梁沉降监测中,基准点应选择相对稳定、不随主要被测区域同步变形的位置;

边坡监测中,可在稳定区域设置独立混凝土基础,通过立杆安装基准标靶。

判断基准位置是否合理,可以先问一个最简单的问题:

被测结构动的时候,这个点会不会一起动?

如果答案是“可能”,这个位置就不适合作为稳定基准。


② 条件允许时,优先布置2~3个基准点

基准点数量建议:

3个>2个>1个

多基准点能够为系统提供更充分的参考信息。

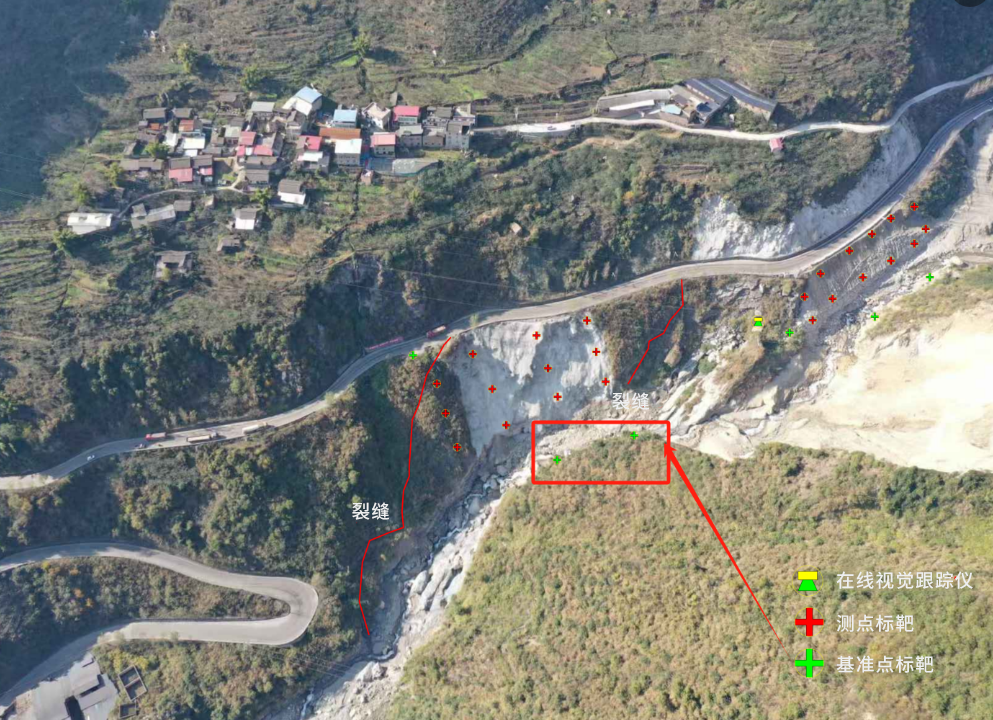

图片13 - 副本.png

同时,基准点不宜集中布置在同一区域,而应尽可能围绕监测区域形成合理的空间分布。

在条件允许的情况下,最近与最远基准点到视觉跟踪仪的距离建议形成明显差异,可参考 2倍以上的距离梯度进行布置。

排查原则:出现整体测点同步漂移时,除了检查设备固定,基准点是必须重点排查的一环。



标靶:不是“相机里能看到”就够了


在线视觉跟踪仪通过识别标靶的图像位置变化计算结构位移。

因此,标靶成像质量直接影响识别稳定性。

实际项目中,标靶角度偏斜、补光不足、曝光设置不合适,都可能造成标靶灰度不足、对比度下降甚至间歇性识别失败。

所以标靶安装不能只看:

“装上去了没有。”

还要看:

“设备识别得好不好。”


调试时重点确认3项

① 安装标靶时必须看实时画面

标靶应尽量正对视觉跟踪仪。

安装过程中建议打开相机实时画面,一边观察标靶成像,一边调整方向,而不是仅靠肉眼判断安装角度。

最终以相机中的实际成像效果为准。

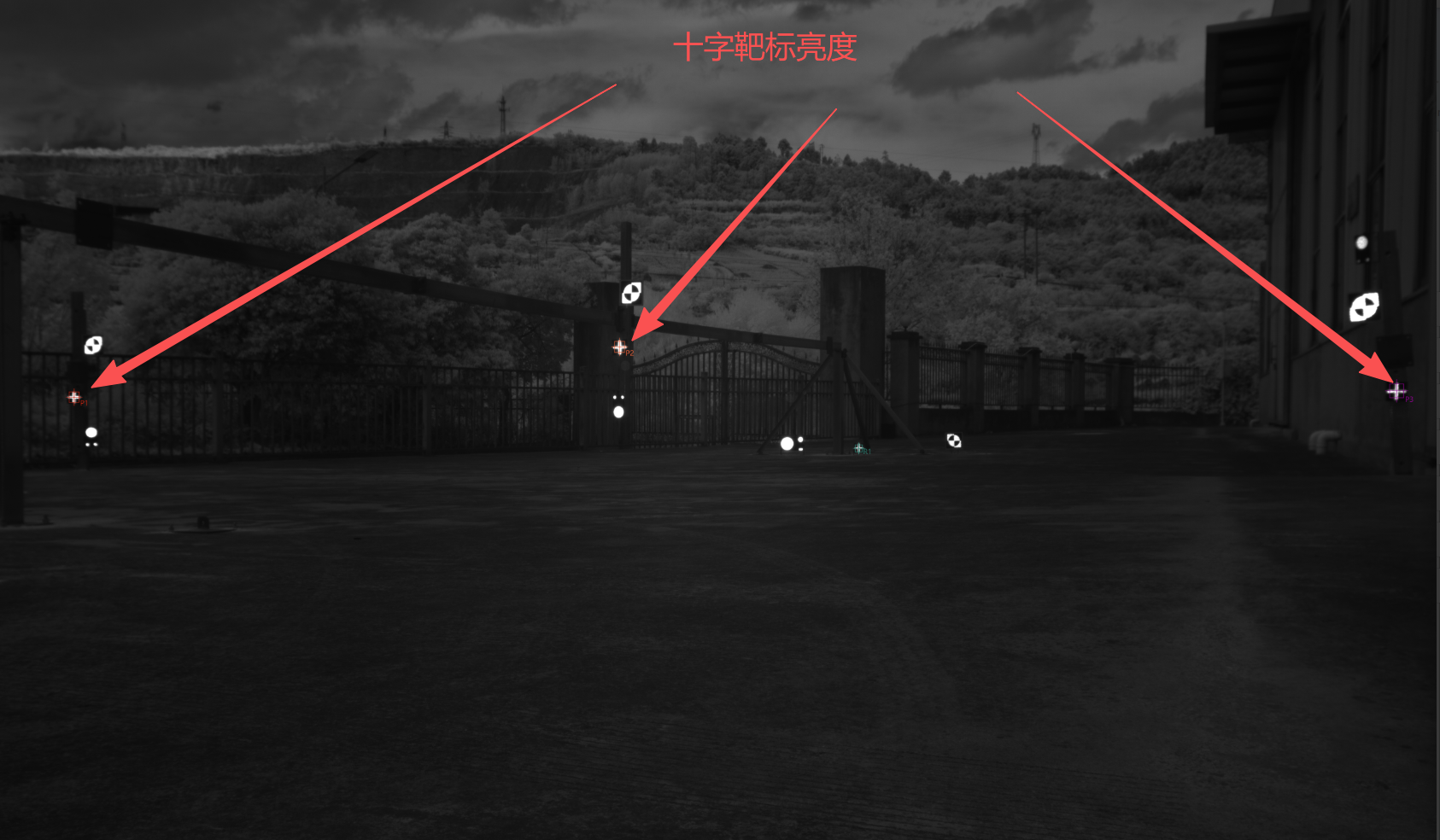

② 十字标靶亮度建议达到220左右

调试过程中,应检查标靶区域亮度。

十字标靶亮度建议达到220左右,同时避免严重过曝、局部反光或明暗不均。


③ 补光和曝光要配合调节

亮度不足时,可以先调整补光灯方向,使光线充分覆盖标靶,再结合环境调整相机曝光时间。


项目调试可参考:

室外:约20000μs

隧道弱光环境:最高可调至约80000μs

最终仍应以现场图像质量和标靶识别状态为判断依据。

排查原则:标靶不是越亮越好,而是要清晰、稳定、可持续识别。

白天能识别,不代表夜间能识别;

晴天稳定,也不代表阴雨天气一定稳定。

调试时需要考虑长期运行条件,而不是只看安装当天。



设备固定:要测0.1mm级变化,测量端首先不能动


海塞姆在线视觉跟踪仪采用斜光轴DIC视觉测量技术,部分应用场景测量精度可达到0.1 mm级。

当测量对象已经进入毫米甚至亚毫米级变化时,设备自身安装是否稳固,就会直接影响数据质量。

因此,现场支架的要求不是:

“设备不会掉。”

而是:

“设备在长期运行过程中不能产生影响测量的位移。”


地面立杆安装重点检查以下3项

① 设置独立混凝土基础

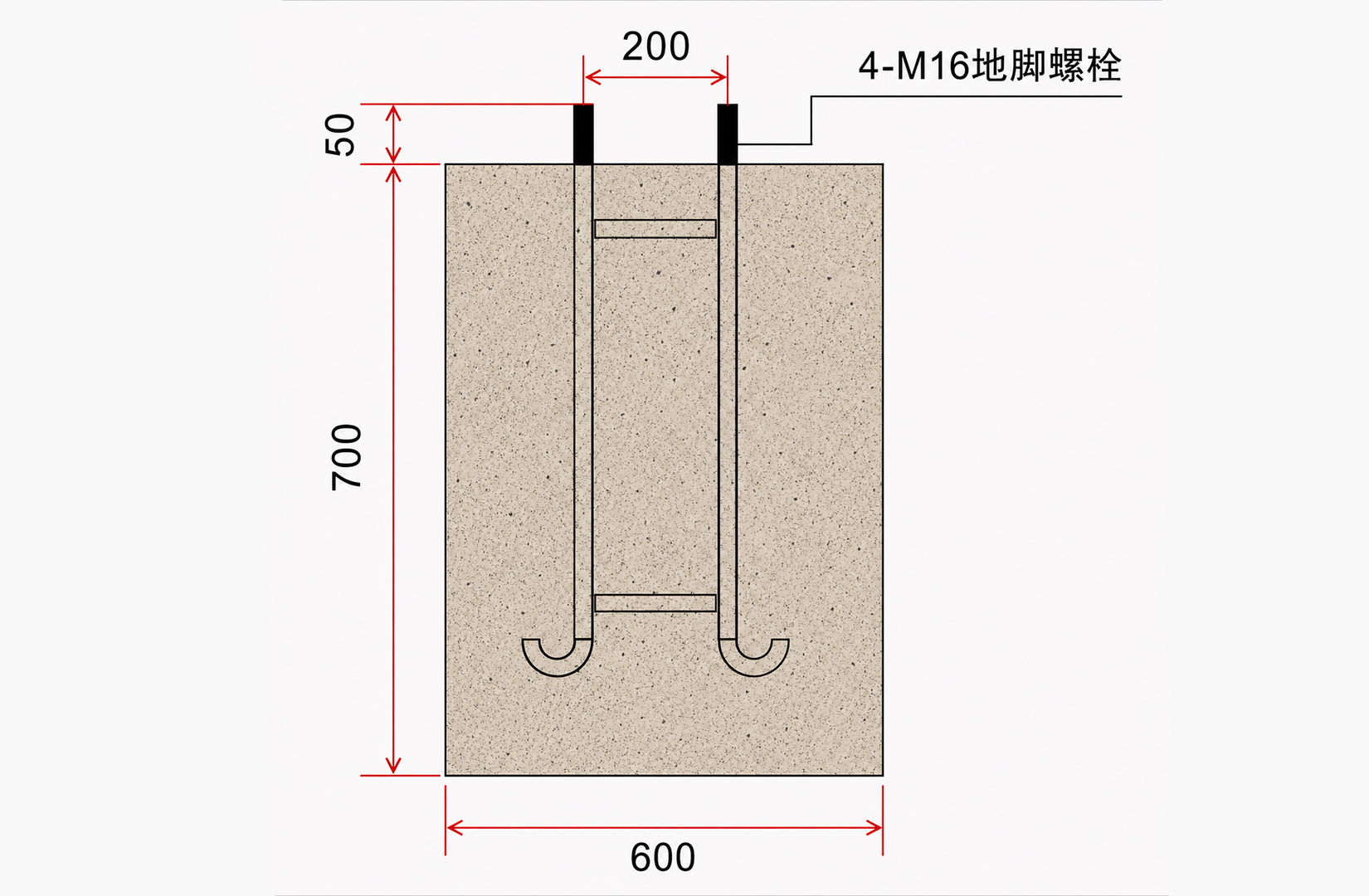

常规项目可参考基础尺寸:600×600×700mm

具体尺寸应结合设备安装高度、地质条件和现场环境确定。


② 地笼必须可靠固定

基础施工时,可先浇筑约150mm厚底层混凝土,放置并调整地笼位置,再继续浇筑完成基础。


③ 立柱安装必须保持稳定

安装完成后重点检查:

▪ 地脚螺栓裸露约50mm

▪ 地笼铁板保持水平

▪ 立柱垂直、安装牢固

▪ 所有连接螺栓充分锁紧

▪ 支架无明显晃动

基础、立柱、连接件、设备安装板是一个整体。

其中任何一级发生松动,都可能最终表现为监测数据波动。

排查原则:如果多个测点同时出现相近方向、相近幅度的异常变化,优先检查设备自身是否发生整体位移或晃动。



数据稳不稳,最终看的是整个系统


在线视觉跟踪仪的数据稳定性,不由某一个参数决定。

一个长期在线监测项目至少要同时保证:

供电不断,
网络稳定,
基准不动,
标靶清晰,
设备固定。

其中任何一环没有处理好,都可能在最终数据中体现出来。

因此,海塞姆在在线视觉监测项目实施中,更强调把问题解决在数据采集之前:

踏勘阶段确认供电和网络;
方案阶段规划设备、基准和测点;
施工阶段保证基础和安装质量;
调试阶段确认标靶成像与数据稳定性。

与其在项目运行后反复排查异常,不如在安装之初把每一个影响稳定性的环节做对。

对于长期在线监测而言,稳定的数据不是“调出来的”,而是从踏勘、设计、安装到调试,一步一步建立起来的。



附:现场自检清单(建议收藏)

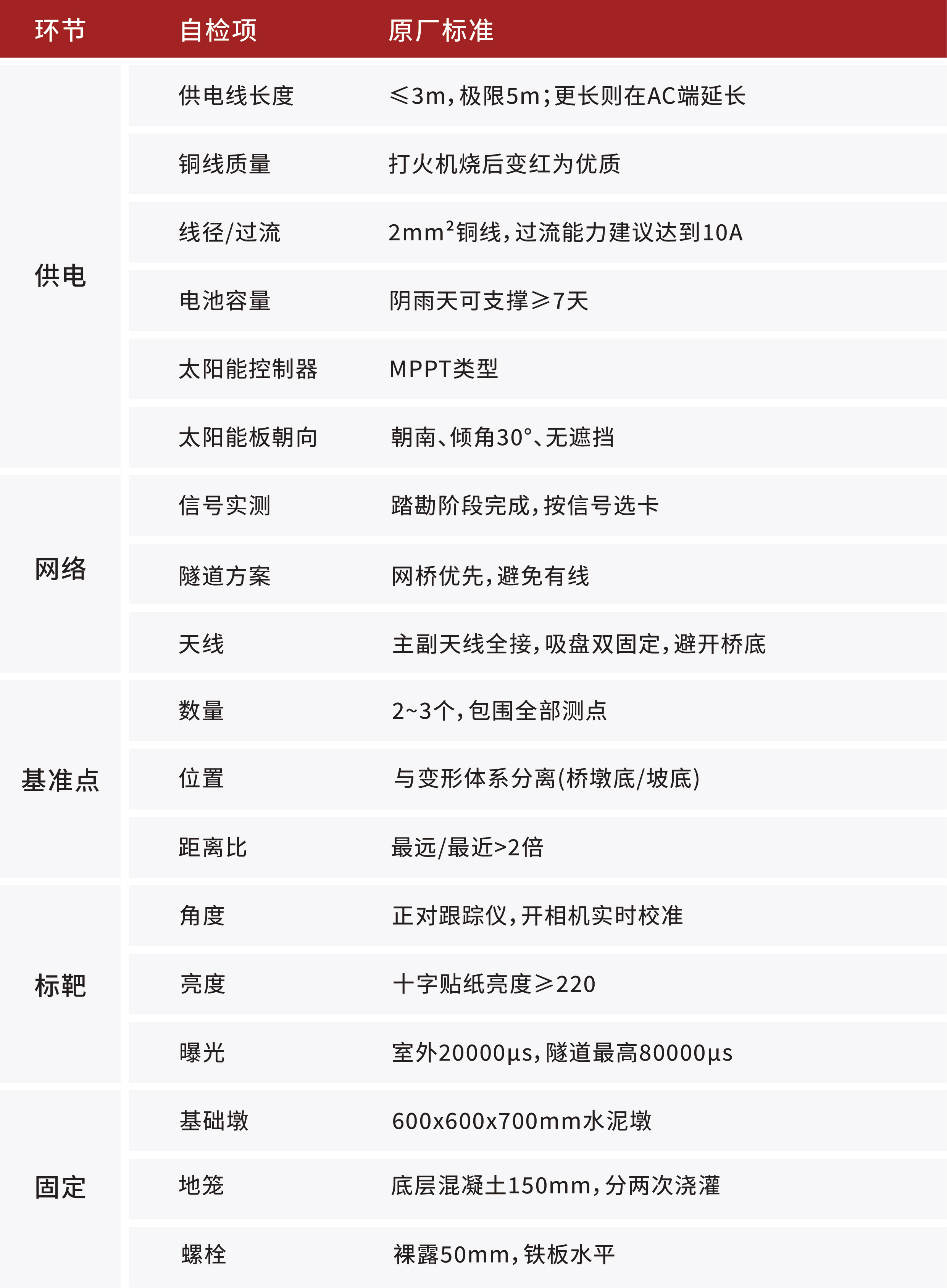

自检清单_画板 1_画板 1.jpg


×

icon资料下载
